杭锦旗西部能源开发有限公司红庆梁煤矿建设项目
浏览次数:847 【返回


内蒙古安平科技咨询有限责任公司评价项目网上公开信息表
2018年第4季度
评价项目名称 杭锦旗西部能源开发有限公司红庆梁煤矿建设项目
评价类型 安全验收评价
评价项目简介 杭锦旗西部能源开发有限公司红庆梁煤矿(以下简称“红庆梁煤矿”),隶属于杭锦旗西部能源开发有限公司。矿井位于东胜煤田塔然高勒矿区,行政区划隶属鄂尔多斯市达拉特旗昭君镇。设计生产能力6.00Mt/a,可采储量485.07Mt,服务年限62.2a。矿井建设项目于2012年5月开工建设,2017年12月竣工,2018年4月26日开始进行联合试运转,2018年10月25日通过了建设项目单项工程质量认证。
矿井采用斜~立井开拓方式,工业场地位于井田中东部的小艾来色太沟北侧,布置有主斜井、副立井,在工业场地西北约1.5km处风井场地布置西部回风立井。
矿井目前采用中央分列式通风方式,机械抽出式通风方法,主井、副井进风,西部回风立井回风。
矿井采用消防与洒水合一的静压给水系统。由地面2座400m3井下消防洒水水池接管沿主斜井井筒敷设至井下。水源来自处理后的矿井水。
该矿目前已建立了以灌浆防灭火为主,注氮和喷洒阻化剂防灭火为辅,另配有束管监测系统的综合防灭火系统。
在总辅运大巷与3-1煤辅运大巷连接处附近设有中央水泵房及主、副水仓,水仓容量3090m3,中央泵房安装MDS450-60×9型耐磨离心泵2台、MDS450-95×6(P)型耐磨离心泵1台,电机功率1000kW,额定排水量450m³/h。正常涌水时,1台工作,1台备有,1台检修,最大涌水时,2台工作,1台备用。采用2趟Ф325×13mm排水管路,正常涌水时,1趟工作,1趟备用;最大涌水时,2趟同时工作。
中央水泵房有3个出口,一个通往管子道至主斜井井筒,管子道平台高出泵房底板约9m;另一个出口通往3-1煤辅助运输大巷,并在通道内设置易于关闭的密闭门;第三个出口通往中央变电所,并设置防火栅栏两用门。泵房底板高于井底车场巷道底板标高0.5m,泵房和水仓的连接通道设置有可靠的控制闸门。
在水仓入口处安装BQ725-590/15-1600/W-S型应急强排泵1台,采用1趟Ф377×15mm无缝管路。强排管路沿已有的下料钻孔敷设至地面。
红庆梁矿井设110kV变电所,其一回110kV电源引自塔然高勒110kV变电站,输电线路为LGJ-240/31.8km;另一回110kV电源引自高头窑110kV变电站,输电线路为LGJ-240/8.6km,当一回线路故障检修时,另一回线路能保证矿井所有负荷用电。
矿井紧急避险系统采用“永久避难硐室+救生补给站”模式。
在井底车场二联巷附近建有1个永久避难硐室,容纳人数60人;在3-1煤辅运大巷与运输大巷之间建有1个盘区永久避难硐室,容纳人数为100人。
在距回采工作面1000m范围以内的回风顺槽、辅助运输顺槽与胶带顺槽之间的联络巷、顺槽综掘工作面距工作面1000m范围以内、大巷综掘工作面距工作面1000m范围以内各设置1个KBJ-50/6型救生补给站;全矿井共设置4个KBJ-50/6型救生补给站。
永久避难硐室采用专用压风管路供氧方式,压风管路沿钻孔、3-1煤辅运大巷、总辅运大巷敷设至永久避难硐室。

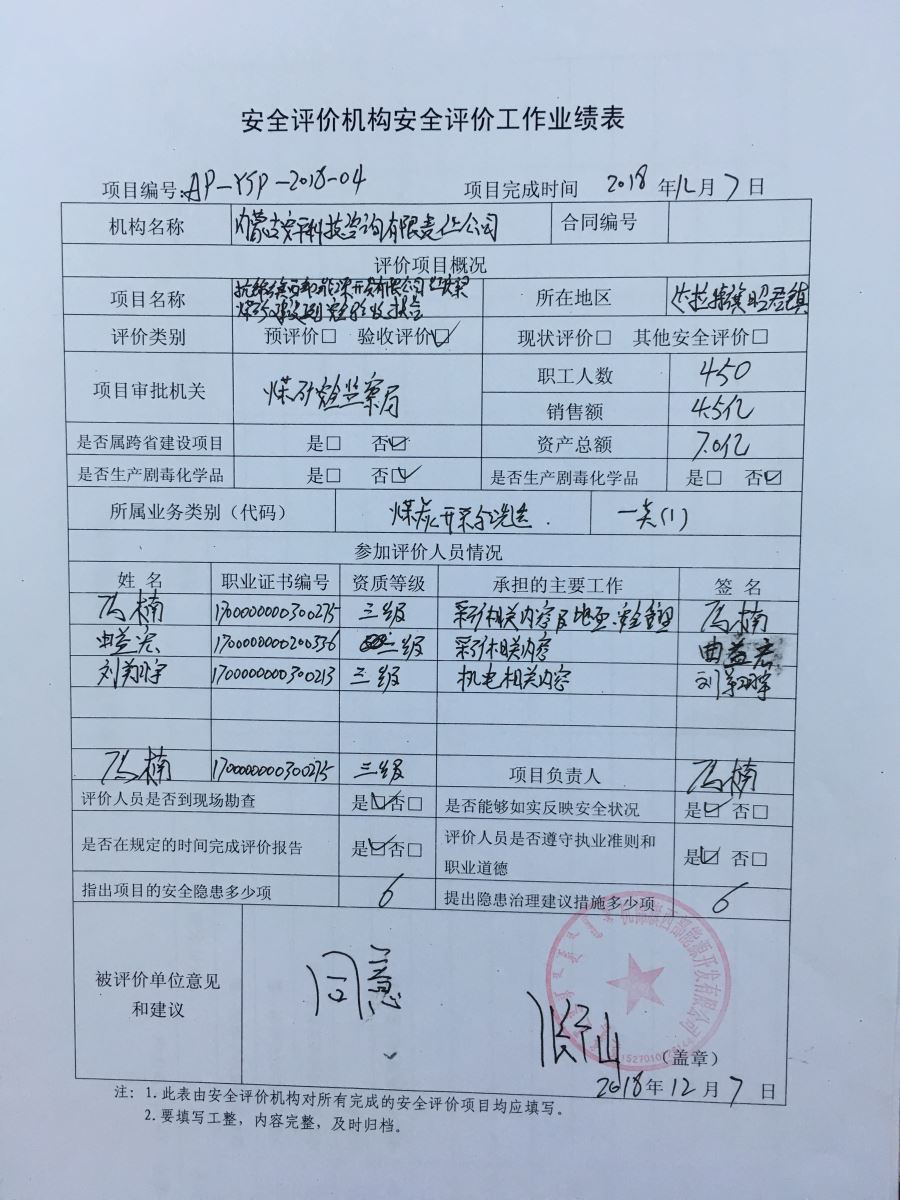

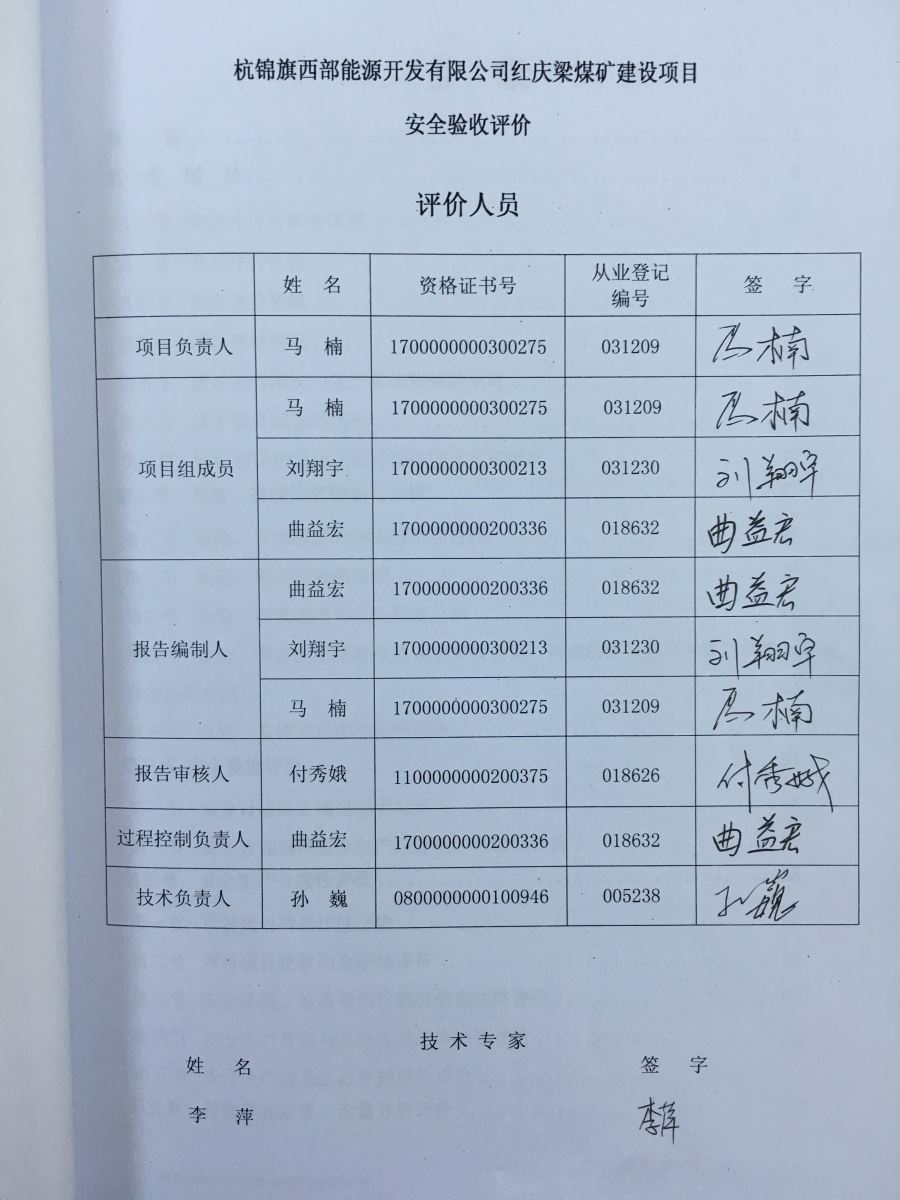

项目组长 马楠 技术负责人 孙巍 过程控制负责人 曲益宏
报告编制人员 马楠、刘翔宇 报告审核人员 付秀娥 技 术 专 家

李萍
参与安全评价工作的安全评价师 马楠、刘翔宇
参与安全评价工作的注册安全工程师
初次现场勘察时间 2018年9月29日
现场勘察人员及主要任务 马楠:项目负责人,开采单元,通风单元,瓦斯防治单元,防尘防治水供水单元,防灭火单元,防治水单元,防热害单元,运输单元,压风及其输送单元,紧急避险与应急救援单元。
刘翔宇:安全监控、人员定位与通信单元,提升单元,电气单元,紧急避险与应急救援单元。
马楠、刘翔宇:前言及概况,爆破器材存储、运输和使用单元,紧急避险与应急救援单元,安全管理单元,职业危害管理与健康监护单元。
提出存在问题再次勘察时间 2018年11月16
评价报告提交时间 2018年12月
评价报告评审、备案部门 内蒙古煤矿安全监察局备案。
